СГК завершает в Новосибирске работы на трех из девяти объектах капремонта теплосетей

Дата:

По состоянию на 10 августа СГК выполнила в Новосибирске годовую программу капитального ремонта теплосетей на 65%, что соответствует графику.

По мере завершения этапов ремонта на объектах компания своевременно восстанавливает дорожное движение. Об этом директор Новосибирского филиала СГК Андрей Колмаков доложил мэру города Анатолию Локотю в ходе совещания на участке перекладки тепломагистрали на улице Ипподромской.

Сибирская генерирующая компания практически завершила капитальный ремонт трех из девяти запланированных на 2021 год участков теплосетей в Новосибирске. Это участки на площади Лыщинского, в дамбе Октябрьского моста и первый участок на улице Дуси Ковальчук. В работе у подрядчиков СГК остаются еще 6 участков капремонта теплотрасс в городе.

В ближайшие дни СГК завершит замену магистрального трубопровода на улице Ипподромской, а также реконструкцию теплосети на улице Бориса Богаткова.

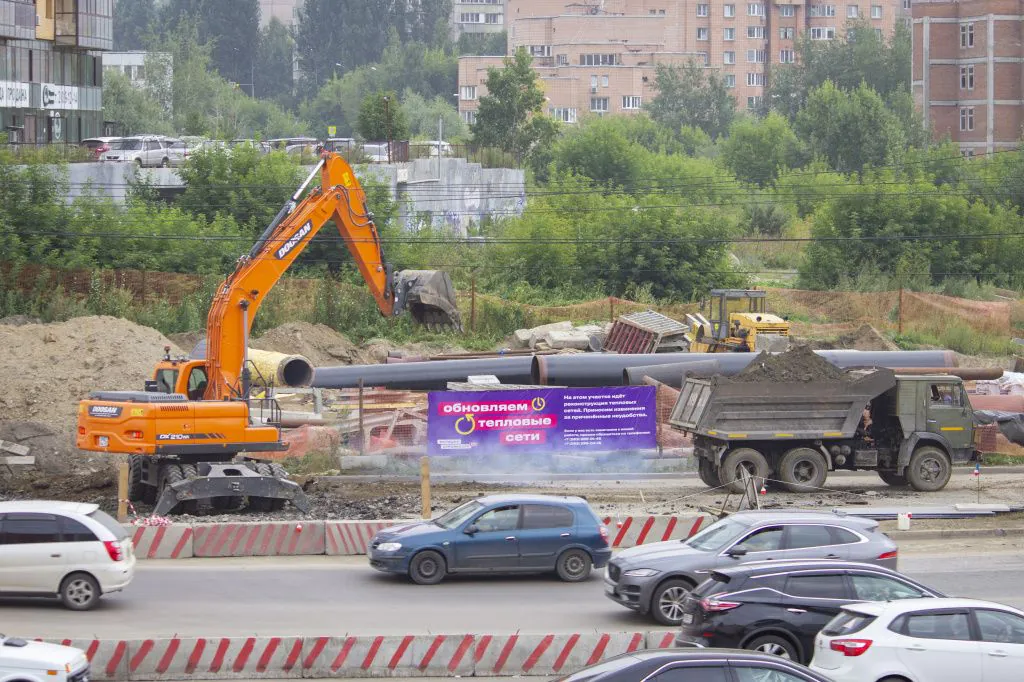

На Ипподромской улице удалось обойтись без перекрытия проезжей части на время замены тепловой сети.

На Ипподромской проезжая часть пока остается суженой, однако движение в обе стороны не перекрывалось, пробок нет. «Теплотрасса диаметром 800 мм под улицей Ипподромской, труба проходит в гильзе — в стальных футлярах с усиленной антикоррозионной защитой. Половина сделана, осталась вторая связка. От трубопровода зависит теплоснабжение 140 многоквартирных домов и прочих объектов. Стоимость замены участка — 61 миллион рублей. Все работы завершим в срок — к 18 августа», — доложил мэру директор Новосибирского филиала СГК Андрей Колмаков.

В ходе ремонта подрядчику удалось решить и технологическую проблему. При строительстве Ипподромской магистрали в середине 2000-х годов рельеф в этой части был изменен, в результате увеличилась глубина залегания теплотрассы с трех до более чем 6 метров. Устранение аварий под проезжей частью, особенно в зимних условиях, затруднило бы работы и увеличило сроки отключения тепла у жителей. В ходе перекладки глубину залегания трубопровода уменьшили.

Годовая программа капитального ремонта новосибирских теплосетей выполнена на 65%. На фото в центре — Андрей Колмаков, Анатолий Локоть

На улице Бориса Богаткова работы по реконструкции теплосети (это инвестиционный проект, помимо программы капремонта) будут завершены в срок — 19 августа. На участке от улицы Гаранина до Воинской движение будет полностью восстановлено. Но на перекрестке улиц Воинской и Бориса Богаткова работы в теплокамере еще продолжатся, поэтому дорога будет сужена. Движение в две полосы вместо четырех сохранится до 29 августа.

Все работы подрядчики СГК ведут в соответствии с графиком. На фото — Андрей Колмаков

На улице Беловежской в Кировском районе города подрядчику пришлось перенести сроки завершения капремонта теплотрассы примерно на две недели — помеху создали грунтовые воды. Сейчас ремонт идет в графике. К началу сентября компания завершит работы и выполнит благоустройство на двух участках. Работы на третьем продолжатся до середины сентября.

Также в начале сентября планируется завершить капитальный ремонт на втором участке теплосети на улице Дуси Ковальчук.

Мэр: при выполнении работ на теплосетях важно строгое соблюдение сроков.

Без разрытий не обойтись, это нужно делать, но важно строгое выполнение обязательств по срокам. Осенью движение автотранспорта станет активнее, важно, как можно быстрее снять ограничения дорожного движения, подчеркнул мэр Новосибирска Анатолий Локоть.

Фото с сайта СГК

0
0

Новосибирская ТЭЦ-4 начинает модернизацию турбогенератора

Инвестиции в модернизацию турбогенератора № 7 оцениваются в 182 миллиона рублей. После проведения работ по обновлению значительно продлится срок службы этого агрегата, а также существенно возрастут показатели его надежности и безопасности, отметили в компании.

Планируемый срок проведения работ по замене статора и капитальному восстановлению ротора — 2027 год.

Читать полностью

В 2026 году в Новосибирске построят более 10 километров новых теплосетей

Всего в текущем году будет построено 52 объекта теплоснабжения для строящихся домов. Основной акцент делается на районы, где активно развивается жилищное строительство, а именно на Калининский и Первомайский. Эти работы станут дополнением к масштабной программе по замене существующих теплосетей, общий объем которой не менее 60 километров.

Новосибирская теплосетевая компания (НТСК) намерена проложить новые коммуникации на 52 участках в соответствии с запросами городских властей и застройщиков. Общая протяженность новых теплосетей составит не менее 10,4 километра. Значительная часть работ, а именно около трети, приходится на два крупных объекта.

Читать полностью

Новосибирцы написали Тотальный диктант в управлении теплосетями города

Новый диспетчерский центр «Новосибирской теплосетевая компания (НТСК, СГК) впервые стал площадкой для проведения Тотального диктанта. Эта акция была приурочена к 80-летию основания управления теплосетями в Новосибирске.

Елена Щукина, директор Музея города Новосибирска диктовала текст, написанный писателем Алексеем Варламовым специально для Тотального диктанта. История про сумбурную жизнь и противоречивый характер Осипа Абрамовича Ганнибала — деда великого русского поэта Александра Пушкина.

Читать полностью

Новосибирская ТЭЦ-5 обновляет сердце блока

В энергосистеме Новосибирска стартовал один из самых масштабных ремонтных проектов этого года. Речь идет о капитальном восстановлении энергоблока №4 на Новосибирской ТЭЦ-5. Как сообщили в АО «СГК — Новосибирск», эти работы признаны крупнейшими в ремонтной программе всех городских теплоэлектроцентралей в 2026 году.

На объекте уже сформирована бригада из двухсот человек. Это собственные сотрудники станции и специалисты компании «Сибирьэнергоремонт». Им предстоит обновить сразу три ключевых элемента: котел, турбину и генератор. Основной упор делается на котельное оборудование — в верхней части топочной камеры заменят 40 тонн трубок, которые изгибаются особым образом, образуя так называемые ширмы. Детали производит профильное предприятие в Кемерове, входящее в ту же группу компаний.

Читать полностью

Компания СГК заменила 6,2 км труб без отключения отопления у горожан

В Новосибирске работы по обновлению тепловых сетей стартовали ещё до наступления планового летнего ремонтного сезона. Бригады Новосибирской теплосетевой компании (НТСК, входит в СГК) вели их в условиях действующего отопительного периода. Такой подход требует больше усилий, но позволяет избежать массовых отключений в самые холодные месяцы. Местная зима длится почти 240 дней, и поддержание инфраструктуры в рабочем состоянии часто требует нестандартных решений.

Потребители не ощутили перебоев с отоплением — ресурс подавался по временным схемам. В итоге стабильное теплоснабжение сохранилось для более чем 116 многоквартирных домов, а также для школ, детских садов и других социальных объектов.

Читать полностью

В Новосибирске принято важное решение о сохранении самой большой неоновой вывески

В Новосибирске развивается история с демонтажем самой большой неоновой вывески, которая расположена на доме по адресу Блюхера, 7. В марте стало известно, что начинается капитальный ремонт крыши, и знаменитая старая вывеска «При запахе газа в квартире звони 04» может быть демонтирована и отправлена на металлолом. Сейчас у любителей советского неона появилась надежда на её сохранение.

Бизнесмен и энтузиаст Любим Любаев, реставрирующий старые вывески, сообщил о предварительных договорённостях с Фондом модернизации ЖКХ Новосибирской области, который является оператором капитального ремонта.

Читать полностью
Баннер
Прямым текстом

Подпишитесь на новости
Подпишитесь на рассылку самых актуальных новостей.


Выражаю согласие на обработку персональных данных, указанных при заполнении формы подписки на рассылку новостей в соответствии с Политикой конфиденциальности

Я согласен (согласна)


×
Поиск по автору:
×
Апрель 2026
Пн Вт Ср Чт Пт Сб Вс
 12345
6789101112
13141516171819
20212223242526
27282930
×





    Выражаю согласие на обработку персональных данных, указанных при заполнении формы «Предложить новость» в соответствии с Политикой конфиденциальности
    Я согласен (согласна)
    [yandex_captcha yandex_captcha-352]

    ×

    Эксклюзивный материал

    Материалы, отмеченные значком , являются эксклюзивными, то есть подготовлены на основе информации, полученной редакцией infopro54.ru. При цитировании, перепечатке ссылка на источник обязательна

    ×

      Участие в конференции бесплатно






      Формат участия:

      [yandex_captcha yandex_captcha-816]
      Отправляя сообщение, я принимаю условия соглашения об использовании персональных данных и соглашаюсь с Правилами сайта

      ×

        Участие в конференции бесплатно








        Отправляя сообщение, я принимаю условия соглашения об использовании персональных данных и соглашаюсь с Правилами сайта

        ×
        На нашем сайте используются файлы cookie. Продолжая пользоваться сайтом, Вы подтверждаете свое согласие на использование файлов cookie в соответствии с условиями их использования
        Понятно
        Политика конфиденциальности
